| Resumo: o Gerenciamento do Valor Agregado integra escopo, cronograma e custos para mostrar se o projeto está entregando o valor planejado pelo custo incorrido e no ritmo esperado. |
|---|
Por que o valor agregado é importante?
O Gerenciamento do Valor Agregado, também conhecido como GVA, é uma técnica usada para medir o desempenho de um projeto de forma integrada. Em vez de avaliar apenas quanto foi gasto ou quanto tempo passou, o GVA compara três elementos essenciais: o trabalho planejado, o trabalho realmente executado e o custo real incorrido.
Essa integração entre escopo, cronograma e custo ajuda o gerente do projeto a responder perguntas práticas: o projeto está entregando o que deveria? O valor do trabalho realizado justifica o custo incorrido? O projeto está atrasado, adiantado, acima ou abaixo do orçamento? Se o desempenho atual continuar, quanto o projeto deve custar ao final?
Em muitos projetos, uma análise simples de custos pode transmitir uma falsa sensação de controle. Um projeto pode ter gasto exatamente o valor planejado até determinada data, mas ter entregue menos trabalho do que deveria. Nesse caso, a análise tradicional diria que não há variação de custo. O GVA mostra que existe um problema de desempenho, pois o projeto consumiu recursos, mas não produziu o valor esperado.
A diferença em relação à análise tradicional
Imagine que uma fase do projeto tinha orçamento planejado de R$ 300 e, até a data de medição, foram gastos exatamente R$ 300. À primeira vista, parece que o projeto está sob controle, pois o gasto real é igual ao planejado.
No entanto, se apenas dois terços do trabalho previsto foram realmente concluídos, o projeto não entregou tudo o que deveria. O valor do trabalho realizado corresponde a R$ 200, não a R$ 300. A conclusão muda completamente: o projeto gastou o valor previsto, mas entregou menos do que o planejado.
Essa é a principal contribuição do GVA. Ele não pergunta apenas quanto foi gasto, mas também quanto vale o trabalho que foi realmente entregue.
Os três valores principais do GVA
| Elemento | Termo em inglês | Significado | Pergunta que responde |
|---|---|---|---|
| Valor Planejado, VP | Planned Value, PV | Custo orçado do trabalho que deveria ter sido realizado até a data da medição. | Quanto trabalho deveria ter sido realizado, em valor monetário, até este momento? |
| Valor Agregado, VA | Earned Value, EV | Custo orçado do trabalho que foi efetivamente realizado. Pode ser calculado como orçamento da atividade ou pacote de trabalho x percentual físico concluído. | Quanto vale, segundo o orçamento aprovado, o trabalho que realmente foi concluído? |
| Custo Real, CR | Actual Cost, AC | Custo efetivamente incorrido para realizar o trabalho executado até a data da medição. | Quanto foi realmente gasto até agora? |
Exemplo básico
Considere um projeto com as seguintes informações até a data de controle: Valor Planejado, VP = R$ 300; Valor Agregado, VA = R$ 200; Custo Real, CR = R$ 300.
A análise tradicional poderia dizer que está tudo bem, pois o custo planejado era R$ 300 e o custo real também foi R$ 300. Mas o GVA mostra outro cenário: o projeto deveria ter entregado R$ 300 em trabalho, entregou apenas R$ 200 e gastou R$ 300 para isso.
Ou seja, o projeto está atrasado e também está gastando mais do que deveria para o volume de trabalho efetivamente entregue.

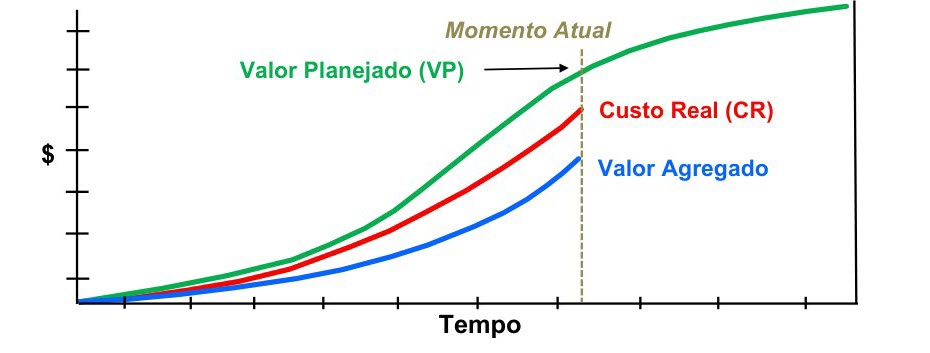

Custo Real (CR)
Valor Agregado (VA)
Valor Planejado (VP)
Principais fórmulas e interpretação
| Indicador | Fórmula | Interpretação |
|---|---|---|
| Variação de Custo, VC | VC = VA - CR | Mostra se o projeto está acima ou abaixo do orçamento para o trabalho realizado. Resultado negativo indica custo acima do orçado; positivo indica custo abaixo do orçado. |
| Variação de Prazo, VPR | VPR = VA - VP | Mostra se o projeto está atrasado ou adiantado em relação ao valor do trabalho planejado. Resultado negativo indica atraso; positivo indica adiantamento. |
| Índice de Desempenho de Custo, IDC | IDC = VA / CR | Mede a eficiência do uso dos recursos financeiros. Valor igual a 1 indica desempenho conforme o planejado; menor que 1 indica condição desfavorável; maior que 1 indica condição favorável. |
| Índice de Desempenho de Prazo, IDP | IDP = VA / VP | Mede a velocidade de avanço em relação ao planejado. Valor igual a 1 indica desempenho conforme o planejado; menor que 1 indica avanço mais lento; maior que 1 indica avanço mais rápido. |
| Estimativa no Término, ENT | ENT = ONT / IDC | Usada quando se entende que a eficiência de custo observada até agora deve continuar no restante do projeto. |
| Estimativa no Término, ENT | ENT = CR + (ONT - VA) | Usada quando as variações passadas foram pontuais e não devem se repetir no futuro. |
| Variação no Término, VNT | VNT = ONT - ENT | Mostra quanto o projeto deve ficar acima ou abaixo do orçamento aprovado ao final. |
Aplicando o exemplo
No exemplo, a Variação de Custo é VC = R$ 200 - R$ 300 = -R$ 100. Isso significa que o projeto gastou R$ 100 a mais do que deveria para o trabalho efetivamente realizado.
A Variação de Prazo é VPR = R$ 200 - R$ 300 = -R$ 100. Isso significa que o projeto entregou R$ 100 a menos em trabalho do que deveria ter entregue até a data de medição.
O Índice de Desempenho de Custo é IDC = R$ 200 / R$ 300 = 0,67. Para cada R$ 1,00 gasto, o projeto está gerando aproximadamente R$ 0,67 de valor agregado.
O Índice de Desempenho de Prazo é IDP = R$ 200 / R$ 300 = 0,67. O projeto está progredindo a cerca de 67% da taxa planejada.
Como memorizar as fórmulas principais
Uma forma prática de lembrar as fórmulas é perceber que o Valor Agregado aparece primeiro. Para custo, compare o Valor Agregado com o Custo Real. Para prazo, compare o Valor Agregado com o Valor Planejado.
Nas variações, resultado negativo indica problema. Nos índices, resultado menor que 1 indica problema.
Previsões no término do projeto
Além de mostrar a situação atual, o GVA também ajuda a estimar o resultado provável do projeto no final. As principais fórmulas de previsão são usadas para responder quanto o projeto deve custar ao final e qual será a variação em relação ao orçamento aprovado.
O Orçamento no Término, ONT, representa o orçamento total aprovado para o projeto. Em inglês, é chamado de Budget at Completion, BAC.
Estimativa no Término, ENT
A Estimativa no Término representa a previsão atual de custo total do projeto. Em inglês, é chamada de Estimate at Completion, EAC. Há diferentes formas de calcular a ENT, dependendo da premissa adotada.
Quando se entende que a eficiência de custo observada até agora deve continuar no restante do projeto, pode-se usar ENT = ONT / IDC. Por exemplo, se ONT = R$ 1.000 e IDC = 0,66, então ENT = R$ 1.515,15.
Quando se entende que as variações ocorridas até agora foram pontuais e não devem se repetir no futuro, pode-se usar ENT = CR + (ONT - VA). Essa fórmula soma o custo real já incorrido ao orçamento restante do trabalho ainda não realizado.

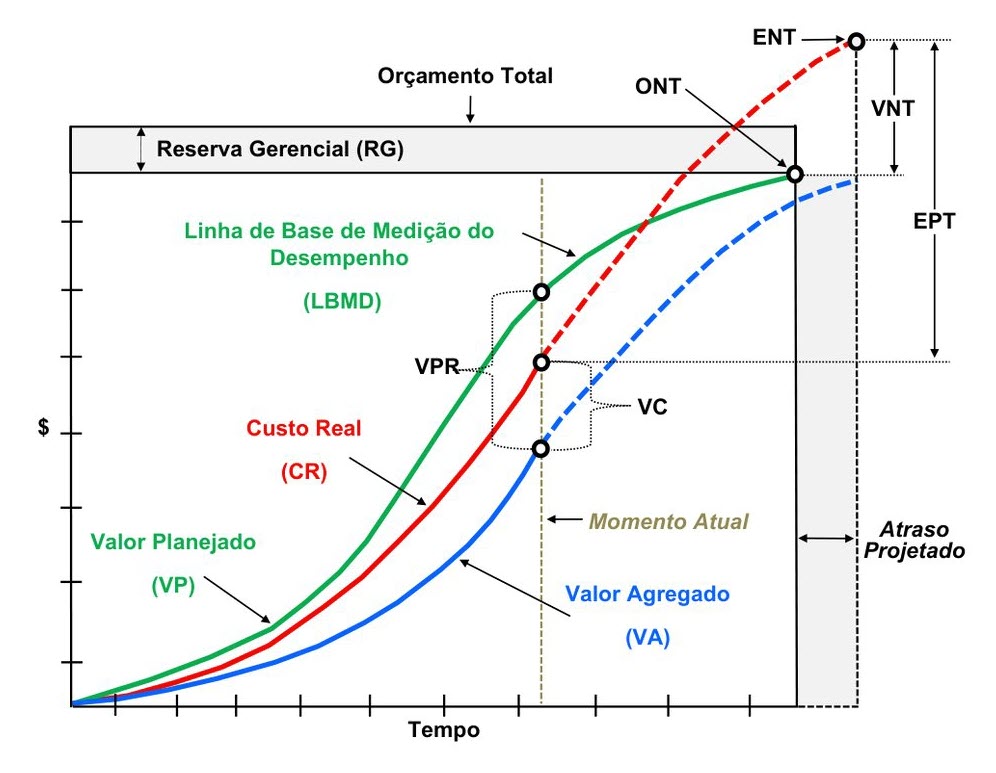

Variação no Término, VNT
A Variação no Término mostra quanto o projeto deve ficar acima ou abaixo do orçamento aprovado. Em inglês, é chamada de Variance at Completion, VAC.
Por exemplo, se ONT = R$ 1.000 e ENT = R$ 1.515,15, então VNT = R$ 1.000 - R$ 1.515,15 = -R$ 515,15. Isso significa que, se o desempenho atual continuar, o projeto deve terminar R$ 515,15 acima do orçamento aprovado.
GVA em projetos preditivos, híbridos e ágeis
O Gerenciamento do Valor Agregado é mais comum em projetos preditivos, especialmente quando há uma linha de base de escopo, cronograma e custo bem definida. Nesses contextos, o GVA permite avaliar o desempenho real em relação ao plano aprovado.
Em projetos híbridos, o GVA pode continuar sendo útil, principalmente quando parte do escopo é planejada de forma preditiva e parte é tratada de modo adaptativo. Marcos contratuais, fases regulatórias, entregas de engenharia, aquisições e limites orçamentários podem ser acompanhados com técnicas de valor agregado, mesmo que equipes ágeis trabalhem em ciclos curtos.
Em projetos ágeis, o uso do GVA exige cuidado. O progresso não deve ser medido apenas por esforço consumido, horas gastas ou quantidade de atividades iniciadas. O ideal é associar valor agregado a entregas concluídas, aceitas e úteis. Métricas ágeis, como velocidade, burndown, burnup, throughput e lead time, podem complementar a análise, mas não substituem automaticamente a necessidade de controle financeiro quando há orçamento, contrato ou governança formal.
Cuidados ao aplicar o valor agregado
O GVA é uma técnica poderosa, mas pode gerar conclusões ruins se os dados de entrada forem fracos. O progresso físico deve ser medido com critérios objetivos e, sempre que possível, associado a entregas concluídas e aceitas.
É importante não confundir trabalho iniciado com trabalho concluído, evitar percentuais subjetivos de progresso, manter a linha de base atualizada por meio de controle integrado de mudanças e analisar tendências, não apenas um número isolado.
O valor agregado mostra sinais de desempenho, mas a decisão exige análise de causa, riscos, restrições, reservas disponíveis e alternativas de ação.
O que fazer quando os indicadores são desfavoráveis?
Quando os indicadores mostram atraso ou estouro de custo, o gerente do projeto não deve apenas recalcular fórmulas. A análise deve levar a decisões.
Entre as ações possíveis estão identificar as causas das variações, reavaliar estimativas e premissas, analisar riscos materializados e novos riscos, replanejar atividades futuras, avaliar compressão de cronograma quando viável, renegociar escopo, prazo, custo ou prioridades com as partes interessadas autorizadas e submeter mudanças ao processo formal de controle integrado de mudanças quando houver impacto em linhas de base aprovadas.
O valor agregado não resolve o problema sozinho. Ele ajuda a mostrar o problema com mais clareza e a apoiar decisões mais fundamentadas.
Conclusão
O Gerenciamento do Valor Agregado permite avaliar o desempenho do projeto de forma mais completa do que a simples comparação entre custo planejado e custo real. Ele mostra se o projeto está entregando o valor esperado, se está consumindo recursos de forma eficiente e qual pode ser o resultado provável ao final.
Para quem atua em gerenciamento de projetos, o mais importante não é apenas memorizar as fórmulas. É compreender a lógica por trás delas. O Valor Planejado mostra o que deveria ter sido feito. O Valor Agregado mostra o que foi efetivamente entregue. O Custo Real mostra quanto foi gasto.
A partir dessa comparação, o gerente do projeto consegue identificar variações, interpretar tendências e tomar decisões para proteger os objetivos do projeto. Quando bem aplicado, o GVA ajuda a transformar dados de prazo e custo em informação gerencial útil para controle, comunicação e tomada de decisão.
